ثبت رایگان آگهی وابستگی فازهای معدن در مراحل اکتشافی تا تفضیلی به گونهای است که هر مرحله بر اساس اطلاعات و نتایج مرحله قبل برنامهریزی و اجرا میشود. به طور کلی، مراحل اکتشاف شامل سه فاز اصلی است: اکتشاف مقدماتی (پیجویی)، اکتشاف نیمهتفصیلی و اکتشاف تفصیلی.
در فاز اکتشاف مقدماتی یا پیجویی، مناطقی با پتانسیل وجود کانسار معدنی شناسایی میشود و نمونهبرداریهای ابتدایی انجام میگیرد. پس از آن، در مرحله نیمهتفصیلی، بررسیها دقیقتر شده و شامل فعالیتهایی مانند نمونهگیری گستردهتر، عملیات ژئوفیزیکی و ژئوشیمیایی است تا حدود و گسترش کانسار مشخص شود
.
در نهایت، در فاز تفصیلی، با حفر گمانههای اکتشافی و نمونهگیریهای سیستماتیک، شکل هندسی، عیار و ارزش کانسار به دقت تعیین شده و بررسیهای فرآوری و فناوری نیز انجام میشود. تلفیق دادههای تمامی مراحل پیشین در این فاز باعث ارائه گزارش جامع و برنامهریزی برای استخراج میگردد.
این مراحل در سنگچین نیاز روز با متخصصین به صورت تدریجی و وابسته به نتایج هر فاز صورت میگیرد و پیشرفت از اکتشاف مقدماتی تا تفصیلی مستلزم افزایش اطلاعات، دقت و هزینه میباشد. به بیان دیگر، گام به گام و مبتنی بر دادههای اکتشافی قبلی، فازهای بعدی تعریف و اجرا میشوند تا ریسکها به حداقل و اطلاعات معادن به حداکثر برسد.
میتوان مراحل اصلی را به شرح زیر با مدت زمان تخمینی و وابستگیهای آنها بیان کرد.

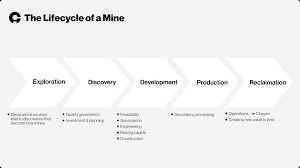

وابستگیهای فازهای اکتشافی تا تفضیلی
مرحله | فعالیتهای اصلی | مدت زمان تخمینی | وابستگی به مرحله قبل |
۱. پیجویی (شناسایی) | بررسی نقشههای زمینشناسی و نمونهبرداری سطحی | ۲ ماه | شروع پروژه، مستقل |
۲. اکتشاف مقدماتی | حفاریهای اکتشافی اولیه، ژئوفیزیک، ژئوشیمی | ۸ ماه | پایان مرحله پیجویی |
۳. اکتشاف تفضیلی | حفاریهای عمیق، نمونهبرداری دقیق، ارزیابی اقتصادی | ۱۸ ماه | پایان اکتشاف مقدماتی |
۴. تهیه گزارش نهایی | جمعبندی دادهها، تحلیل فنی و اقتصادی | ۲ ماه | پس از اتمام اکتشاف تفضیلی |
۵. اخذ مجوزها و پروانه بهرهبرداری | پیگیری اداری، ارائه مستندات، تأیید مراجع | ۳ تا ۶ ماه | همزمان یا پس از تهیه گزارش نهایی |
توالی و وابستگی زمانی مراحل مختلف صفر تا صد معادن فلزی یا غیر فلزی
مدت کل تقریبی پروژه:حدود ۳۲ تا ۳۴ ماه (۲.۵ تا ۳ سال) برای انجام تمام مراحل از پیجویی تا آمادهسازی برای بهرهبرداری تخمین زده میشود.
این ساختار عددی و وابستگیها نمونهای استاندارد و قابل استفاده برای برنامهریزی زمانی پروژه اکتشاف معادن است و امکان بهینهسازی بر اساس پروژه خاص وجود دارد.

چگونه عدم قطعیت زمینشناسی را در زمانبندی فاز تفضیلی مدلسازی کنم
برای مدلسازی عدم قطعیت زمینشناسی در زمانبندی فاز تفضیلی اکتشاف معدن، باید روشهای احتمالاتی، تحلیل ریسک و شبیهسازیهای زمینآماری را در برنامه زمانبندی وارد کرد تا تأثیر ابهامات بر مدت واقعی اجرای پروژه بهدرستی لحاظ شود.
گامهای کلیدی مدلسازی عدم قطعیت

جمعبندی
در ساختار بررسی شده معدن صفر تا صد در سامانه سنگچین می تواند استراحت کرد اما بهترین را بدست اورد.
مدلسازی عدم قطعیت زمینشناسی بهکمک شبیهسازی آماری و تحلیل ریسک، باعث میشود زمانبندی پروژه بهجای عدد قطعی، به صورت بازهای یا توزیع احتمال نمایش داده شود؛ این رویکرد امکان مدیریت ریسک و تصمیمگیری هوشمندانهتر در فاز اکتشاف تفضیلی را فراهم میکند.
